さいたま市でカバー工法!|雨漏りのあった屋根をすっきり修理

目次 [非表示]

さいたま市で雨漏りが発生した屋根にカバー工法を行った施工事例をご紹介します。この記事では、お問い合わせの経緯、施工前後のビフォーアフター、現地調査で確認した屋根材や防水紙の劣化状況、防水シート・屋根材・棟板金を施工する流れを写真とともに分かりやすく解説します。既存屋根を撤去せずに重ねるカバー工法は、屋根の状態によっては葺き替えよりも廃材を抑えて改修できる工法です。雨漏りや屋根の傷みが気になる方は、修理方法を検討する参考にしてください。

お問い合わせの経緯

さいたま市にお住まいのお客様から、「雨が強い日に天井付近に雨染みが出ることがあり、屋根からの雨漏りではないか心配」とご相談をいただきました。

以前から屋根の色あせや汚れが気になっていたものの、普段は屋根全体を確認しにくいため、修理の必要性を判断できずにいたとのことです。雨漏りの可能性が出たことをきっかけに、屋根修理とカバー工法の施工事例を調べ、現地調査をご依頼くださいました。

雨漏りは屋根だけでなく、板金の取り合い部や外壁、雨樋まわりなど複数の箇所が原因になることがあります。そのため、ご相談時点では工事内容を決めつけず、現地調査で雨水の侵入経路や既存屋根の状態を確認したうえで、適切な補修方法を検討することをご案内しました。

ご相談時に伺った内容

確認項目 ご相談内容
気になっていた症状 雨天時に室内の天井付近で雨染みが見られることがあった。
お客様のご希望 雨漏りの原因を確認し、今後も安心して住み続けられるよう屋根を修理したい。
検討されていた工事 部分補修だけでなく、屋根カバー工法を含めた屋根リフォームの可否を知りたい。
調査時の確認方針 屋根材・棟板金・防水層・下地の状態を確認し、必要な工事範囲を判断する。

カバー工法も含めて比較したいというご希望

お客様は、屋根材をすべて撤去する葺き替え工事だけでなく、既存屋根の上に新しい屋根材を施工するカバー工法にも関心をお持ちでした。カバー工法は既存屋根の状態によっては選択できる工法ですが、下地の腐食や雨漏りの広がり方によっては、補修や葺き替えを優先すべき場合もあります。

そこで、現地調査では目視確認だけで判断せず、屋根の劣化状況、雨漏りが疑われる箇所、役物まわり、防水シートの状態を確認し、カバー工法が適しているかを慎重に見極めることとしました。

屋根カバー工法は、既存屋根の状態を正しく確認したうえで採用することが重要です。お客様には、調査結果に応じて工事内容と見積もりを分かりやすくご説明する旨をお伝えし、現地調査の日程を調整しました。

ビフォーアフター

さいたま市の戸建て住宅にて、雨漏りが発生していた既存のスレート屋根へカバー工法を実施しました。既存屋根をすべて撤去する葺き替えではなく、状態を確認したうえで既存屋根の上から防水シートと新しい屋根材を施工することで、屋根全体の防水性を見直しています。

施工前は、スレートの色あせや表面の劣化に加え、棟板金まわりにも経年による傷みが見られました。雨水が屋根内部へ入り込むと野地板などの下地まで影響するおそれがあるため、今回は外観を整えるだけでなく、新しい防水層を設けて雨水の侵入経路を抑える屋根カバー工法を選択しました。

施工前後の屋根の変化

確認項目 施工前 施工後
屋根材 経年劣化が進んだスレート屋根 既存屋根の上に新設した屋根材
防水対策 既存の防水層の状態確認が必要な状況 新しい防水シートを施工し、二次防水を見直し
棟・役物部分 棟板金などに劣化が見られる状態 屋根形状に合わせて役物を取り付け、納まりを整備
外観 色あせや汚れにより屋根全体に使用感がある状態 屋根全体の色調とラインが整った外観

施工前:雨漏りにつながるおそれがある屋根の状態

施工前の屋根は、長年の紫外線や雨風の影響を受け、スレート表面の防水性能が低下していました。スレート屋根は表面の状態だけで雨漏りの有無を判断できるものではありませんが、割れ、欠け、反り、棟板金の浮きやサビなどが重なると、雨水が入り込むリスクは高まります。

今回はすでに雨漏りが発生していたため、屋根材だけを部分的に補修するのではなく、屋根全体の状態を踏まえて改修範囲を検討しました。雨漏りがある場合は、見えている不具合だけでなく、防水シートや下地の状態も確認したうえで工法を判断することが重要です。

施工後:防水シートと新しい屋根材で屋根全体を改修

施工後は、既存のスレート屋根の上に防水シートを施工し、その上から新しい屋根材を重ね葺きしました。屋根カバー工法では、既存屋根を撤去する工程を抑えながら、新たな防水層と屋根材を設けられる点が特徴です。

また、屋根の頂部や端部、壁との取り合いなどには役物を取り付け、雨水が入り込みやすい箇所の納まりも整えました。仕上がり後は屋根全体に統一感が生まれ、住宅の印象もすっきりと変化しています。

見た目の改善とともに、屋根材の下に新しい防水シートを施工したことが、今回のカバー工法における大きなポイントです。

屋根カバー工法を選んだ理由

屋根カバー工法は、既存屋根の状態や建物の構造を確認したうえで施工可能と判断された場合に選択できるリフォーム方法です。既存屋根を撤去する葺き替え工事と比べ、撤去材の発生を抑えられるため、工事内容によっては廃材処分に関する負担を軽減できる場合があります。

ただし、屋根下地の腐食や著しい劣化が広範囲に及んでいる場合、既存屋根の種類や建物の状況によっては、カバー工法ではなく葺き替え工事が必要になることもあります。本事例では現地調査を行い、必要な補修を検討したうえでカバー工法による屋根修理を実施しました。

ビフォーアフターで確認したいポイント

屋根カバー工法の施工事例を見る際は、完成後の外観だけでなく、防水シートの施工状況や棟板金・雨押え板金などの役物部分も確認することが大切です。完成後には見えなくなる防水層こそ、屋根の耐久性と雨漏り対策に関わる重要な部分です。

今回のように雨漏りがきっかけで屋根修理を検討する場合は、施工前・施工中・施工後の写真を残し、どこにどのような処置を行ったのかを確認できる施工事例を参考にすると、工事内容を比較しやすくなります。

屋根の劣化症状と現地調査の様子

さいたま市の現地調査では、安全を確保したうえで屋根全体を確認し、大屋根・下屋根・棟板金・谷板金・雨仕舞い部分の状態を調べました。今回の屋根はスレート屋根で、長年の紫外線や雨風の影響により、表面の防水性低下と部分的な破損が見られる状態でした。

特に雨漏りが発生している場合は、表面の屋根材だけでなく、防水シートや野地板などの下地まで影響が及んでいる可能性があります。屋根カバー工法を検討する際には、既存屋根を土台として活用できるかどうかを含めて確認することが重要です。

調査で確認した主な劣化症状

屋根に見られた主な症状と、現地調査で確認したポイントを整理しました。

確認箇所 確認された症状 想定される影響
スレート屋根 塗膜の劣化、色あせ、コケ・カビの付着、ひび割れ 屋根材が雨水を吸収しやすくなり、割れや欠けが進行するおそれがあります。
棟板金 表面のサビ、固定部の浮き、継ぎ目まわりの劣化 強風時に板金が浮いたり、雨水が内部へ回り込んだりする原因になります。
谷板金 雨水が集まりやすい箇所の劣化、雨漏りの発生 谷部分は排水量が多く、劣化を放置すると室内への漏水につながる可能性があります。
下屋根 踏査時の沈み込み、屋根材の傷み 下地材が湿気や漏水の影響を受けている可能性があり、施工前の補修範囲を慎重に判断する必要があります。

大屋根に見られたスレートの防水性低下

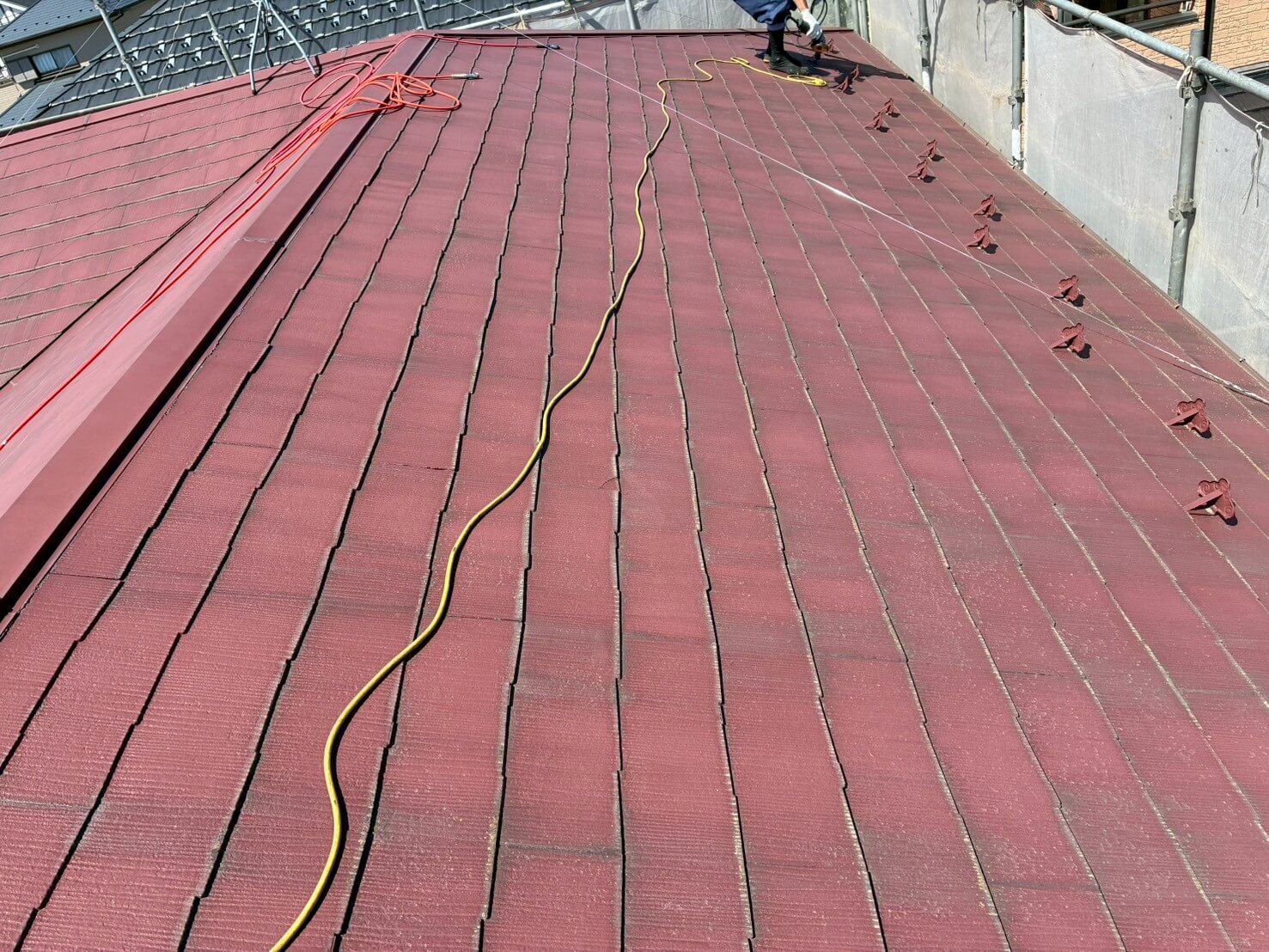

大屋根では、スレート表面の塗膜が劣化し、色あせやコケ・カビの付着が確認されました。スレート屋根は表面の状態が悪くなると雨水が滞留しやすくなり、乾燥と吸水を繰り返すことで徐々に傷みが進行します。

また、一部にはひび割れも見られました。スレートの割れ自体がすぐに大きな雨漏りへ直結するとは限りませんが、割れた部分から雨水が入り込み、下葺き材や野地板の劣化を早めるおそれがあります。

屋根全体に複数の劣化症状が確認されたため、部分補修だけではなく、屋根全体の防水性能を見直す必要がある状態でした。

棟板金・役物まわりの状態を確認

屋根の頂部にある棟板金は、屋根面同士の取り合いを覆い、雨水の侵入を抑える重要な役物です。現地調査では、棟板金にサビや固定部の劣化が見られ、経年による傷みが進んでいました。

棟板金は風の影響を受けやすく、固定力が低下すると浮きや飛散につながる場合があります。カバー工法では新しい屋根材を施工する前に、既存の棟板金などを取り外し、納まりを整えたうえで防水シートと新しい屋根材を施工します。

雨漏りが発生していた谷部分と下屋根の確認

下屋根では、谷板金付近で雨漏りが発生しているとのご相談がありました。谷部分は複数の屋根面から雨水が集まるため、屋根のなかでも負担がかかりやすい箇所です。板金の劣化、継ぎ目の不具合、防水層の傷みなどがあると、雨水が内部へ回り込むことがあります。

また、下屋根の一部では歩行時に沈むような感触があり、屋根材の下にある野地板にも劣化が及んでいる可能性が考えられました。既存屋根の上から新しい屋根材を重ねるカバー工法では、固定先となる下地の状態が重要です。

雨漏りが確認されている箇所は、屋根材を重ねる前に下地の傷みを確認し、必要に応じて補修を行うことが欠かせません。

現地調査から判断したカバー工法の適性

今回の屋根は、スレート屋根全体の防水性低下に加え、雨漏り箇所周辺の下地状態も確認する必要がありました。そのため、単純な塗装ではなく、防水シートを新設して屋根全体を保護する屋根カバー工法を前提に検討しました。

ただし、カバー工法はすべての屋根に適用できるわけではありません。既存の野地板が著しく腐食している場合や、構造上の補修が必要な場合には、葺き替え工事を含めて判断する必要があります。本事例では、下屋根の傷みが見られた部分について補修を行ったうえで、既存スレート屋根の上に新しい屋根を施工する計画としました。

調査時に重視した確認ポイント

  • スレート屋根の割れ・欠け・反り・コケの発生状況
  • 棟板金、谷板金、雨押え板金など役物のサビや浮き
  • 雨漏りが起きている位置と、雨水が流れる経路
  • 屋根材の下にある野地板の強度や傷みの有無
  • カバー工法で新しい屋根材を固定できる下地条件を満たしているか

このように、屋根カバー工法の施工事例では、完成後の見た目だけでなく、施工前にどのような劣化症状を確認し、どの範囲まで補修が必要と判断したのかが重要です。今回は雨漏り箇所への対応と下地の状態確認を行ったうえで、次の工程で防水シートと新しい屋根材を施工していきます。

カバー工法の工程と施工中の様子

今回の屋根カバー工法では、既存屋根をすべて撤去するのではなく、状態を確認したうえで既存屋根の上に新しい防水層と屋根材を重ねて施工します。撤去・処分する廃材を抑えやすい一方で、下地の傷みや雨漏りの原因を確認せずに施工すると不具合につながるため、各工程で納まりと防水処理を慎重に確認しながら進めました。

屋根材そのものだけでなく、防水シート・板金役物・取り合い部分まで一体で施工することが、雨水の侵入を抑えるうえで重要です。

工程 主な作業 施工時の確認ポイント
工程1 既存の役物の取り外し 棟板金や雪止め金具などを撤去し、新しい屋根材を施工できる状態に整える
工程2 防水シートの施工 軒先から棟へ向かって重ね、雨水が屋根内部へ入りにくい納まりにする
工程3 屋根材の施工 軒先・ケラバ・谷部などの納まりを確認しながら、新しい屋根材を固定する
工程4 役物の取りつけ 棟板金や雨押え板金を設置し、屋根の端部・接合部を仕上げる

【工程1】役物の取り外し

はじめに、新しい屋根材の施工を妨げる既存の役物を取り外します。役物とは、屋根の頂部や端部、壁との接合部などに取りつけられている板金部材の総称です。代表的なものに棟板金、雨押え板金、ケラバ板金、雪止め金具などがあります。

カバー工法では既存屋根材を残して施工するため、すべてを解体するわけではありません。しかし、棟部分や屋根の端部は新しい防水シート・屋根材・板金を適切に納める必要があるため、既存の役物は原則として取り外して施工します。

既存の棟板金・固定部を確認します

棟板金を取り外す際は、板金本体だけでなく、固定に使用されていた釘やビス、棟下地の状態も確認します。棟は複数の屋根面が交わる重要な部分であり、浮きや隙間が残ると雨水の浸入経路になるおそれがあります。

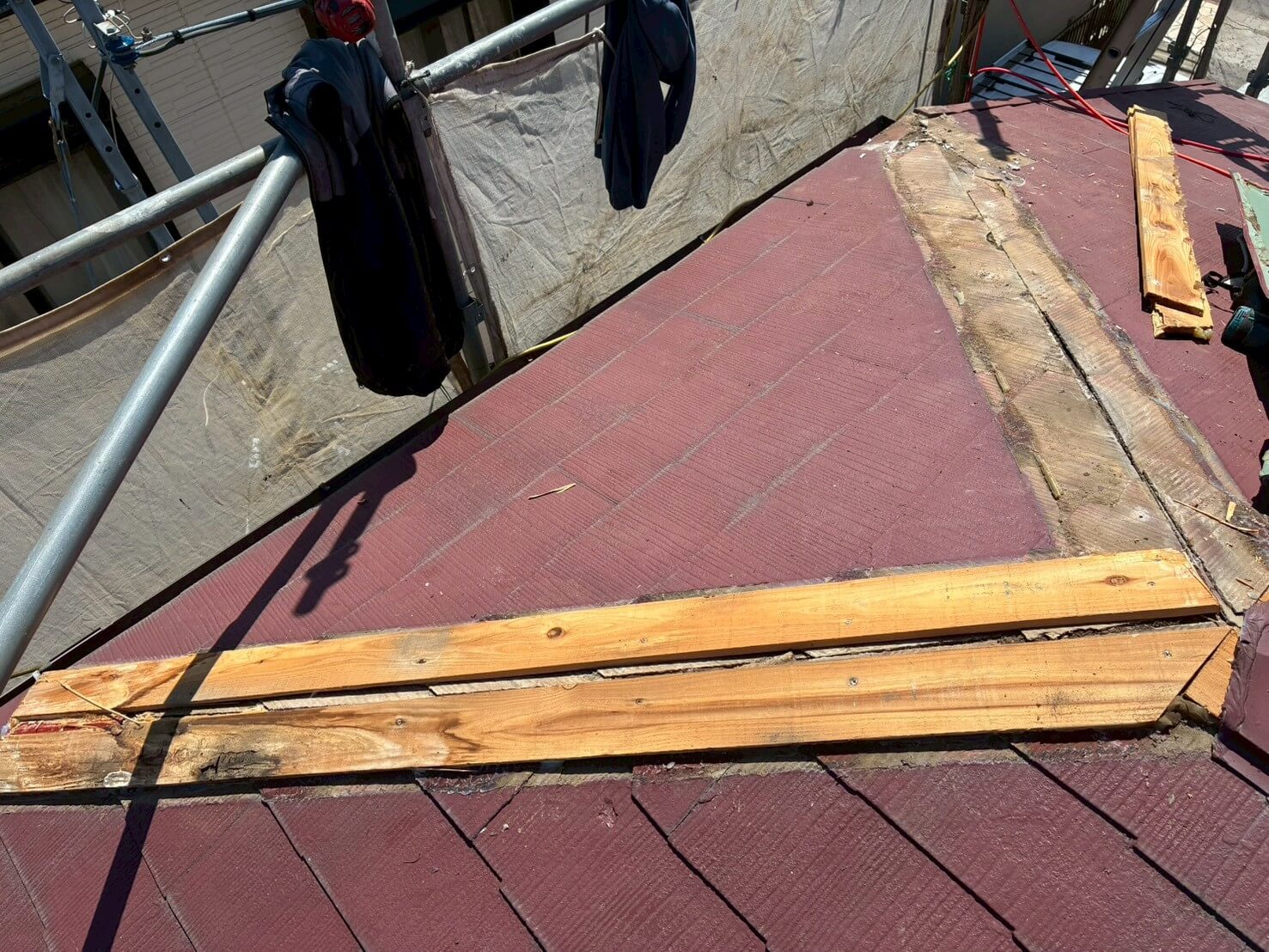

既存の下地に傷みが見られる場合は、そのまま新しい板金を取りつけるのではなく、必要に応じて下地を補修・交換してから次の工程へ進みます。板金を固定する下地の健全性は、棟部の耐風性と防水性の両方に関わるポイントです。

屋根の取り合い部分を整えます

屋根と外壁が接する部分、屋根の端部、谷部などは、雨水が集まりやすい箇所です。既存の板金や不要な固定金具を撤去した後は、清掃を行い、防水シートや新しい板金を施工しやすい状態に整えます。

施工中に発生した細かな破片や古い釘を残さないことも重要です。異物が残ったままでは防水シートを傷つけたり、屋根材の納まりに影響したりする可能性があるため、下地面を確認してから次の防水工程へ移ります。

【工程2】防水シートの施工

役物の取り外しと下地の確認が完了したら、防水シートを施工します。防水シートはルーフィングとも呼ばれ、新しい屋根材の下に設置する二次防水層です。屋根材のすき間から入り込んだ雨水や、強風を伴う雨による吹き込み水を受け止め、野地板や室内側への浸水リスクを抑える役割があります。

カバー工法では新しい屋根材に目が向きやすいものの、施工後は防水シートが屋根材の下に隠れます。そのため、施工時の重なり幅や立ち上がり、固定位置を確認しておくことが大切です。

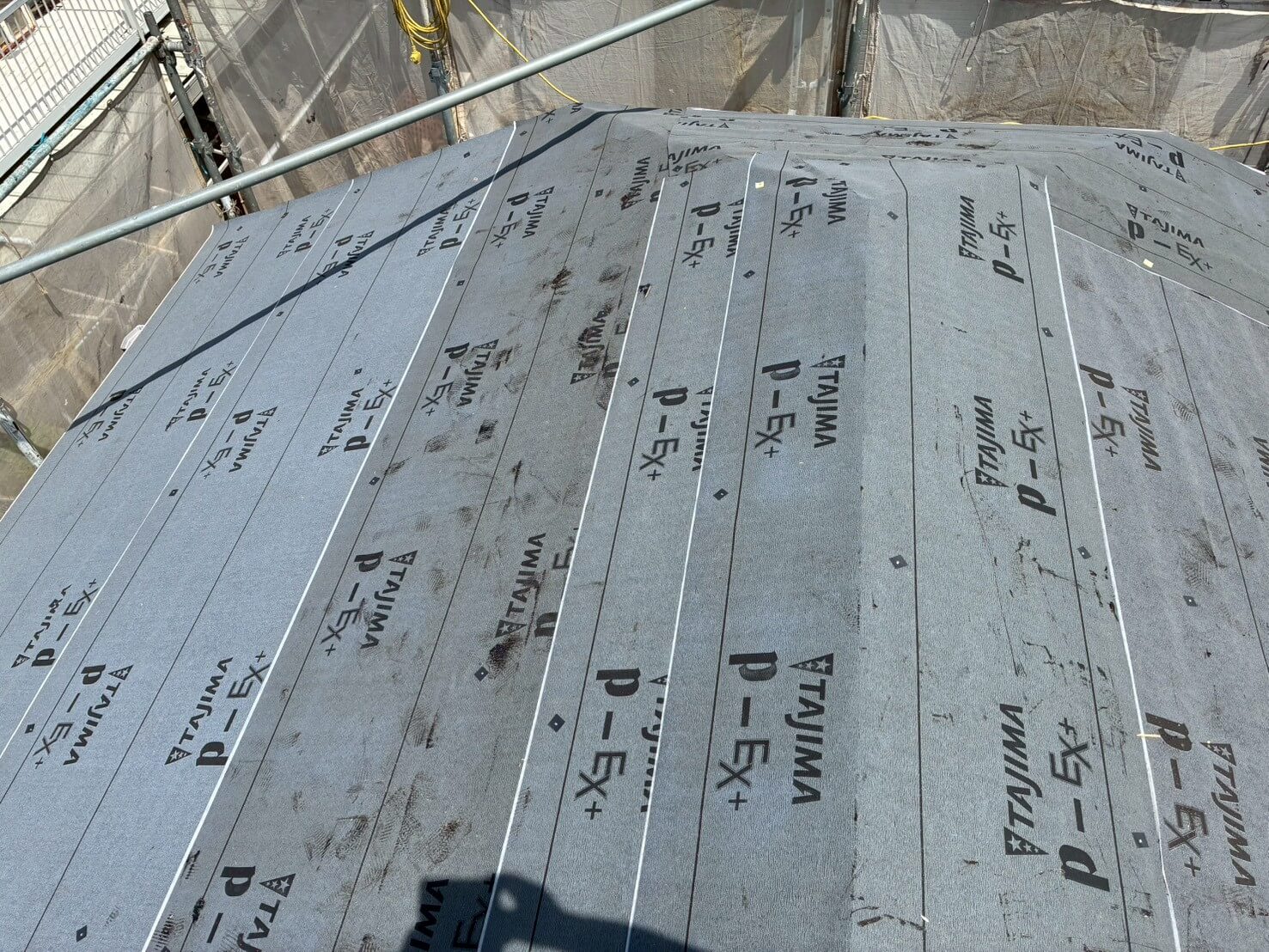

軒先から棟へ向かって重ね張りします

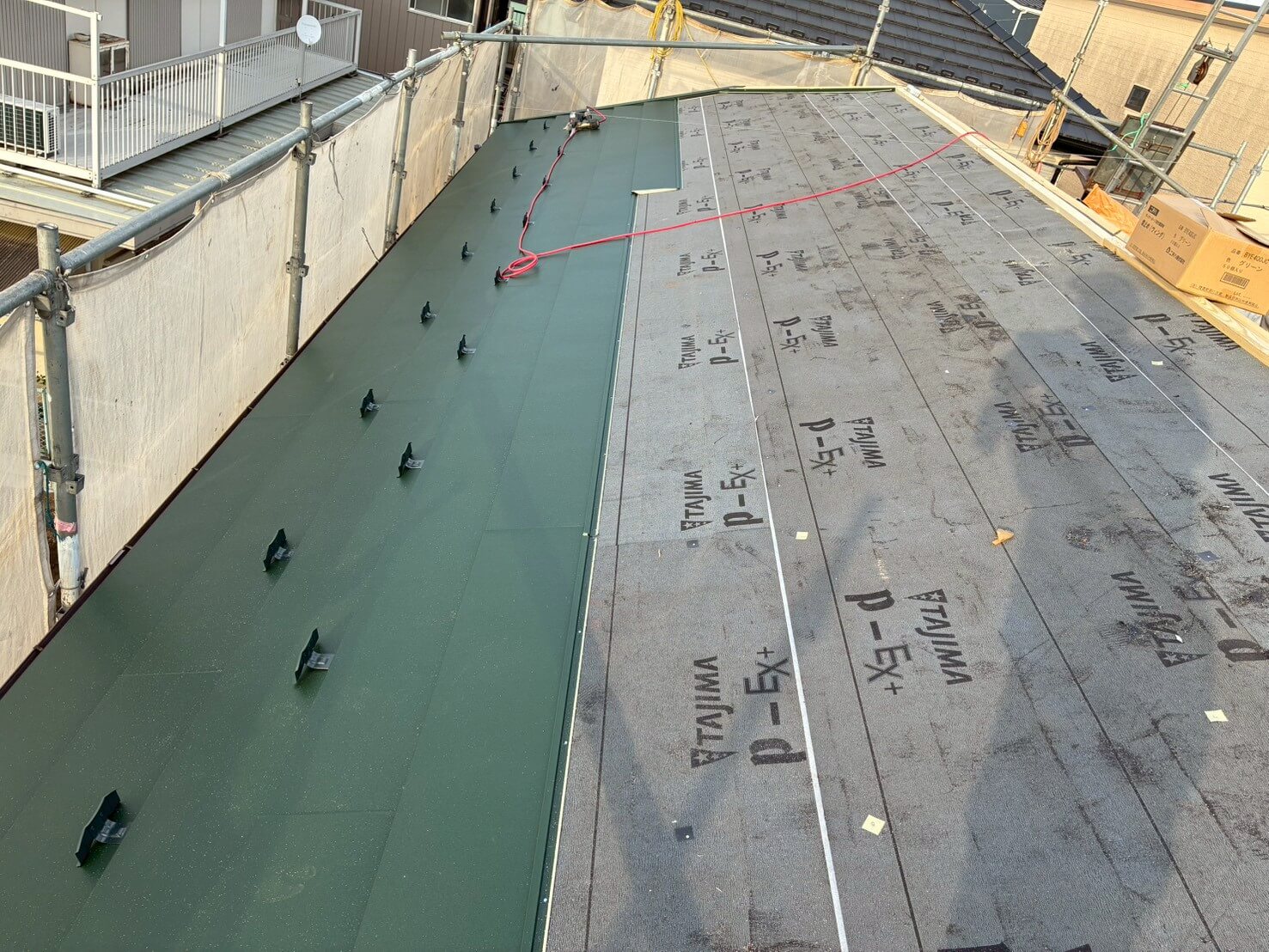

防水シートは、雨水が流れる方向を考慮し、屋根の低い位置にある軒先から高い位置にある棟へ向かって順に施工します。シート同士には必要な重なりを設け、上側のシートが下側のシートに重なるように納めます。

この順序を守ることで、万が一屋根材の下へ雨水が入った場合でも、水が重なり部分から屋根内部へ逆流しにくい構造になります。防水シートの重ね方向を誤らないことは、屋根の雨仕舞いの基本です。

棟・壁際・谷部は防水性を重点的に確認します

棟や壁際、谷部などは屋根面の中でも雨水が集中しやすく、施工精度が求められる箇所です。防水シートは各部の形状に合わせて立ち上げや重ね施工を行い、板金役物と組み合わせて雨水の侵入を抑えます。

特に壁際は、屋根と外壁の境目にすき間が生じないよう、防水シートと雨押え板金の納まりを確認します。谷部では水の通り道を妨げないように施工し、排水の流れを確保します。

【工程3】屋根材の施工

防水シートの施工後、新しい屋根材を取りつけます。カバー工法で使用する屋根材には、軽量なガルバリウム鋼板屋根材やアスファルトシングルなどがあります。既存屋根の種類、屋根勾配、建物の構造、周辺環境などを踏まえ、事前の調査と見積もり内容に沿った屋根材を施工します。

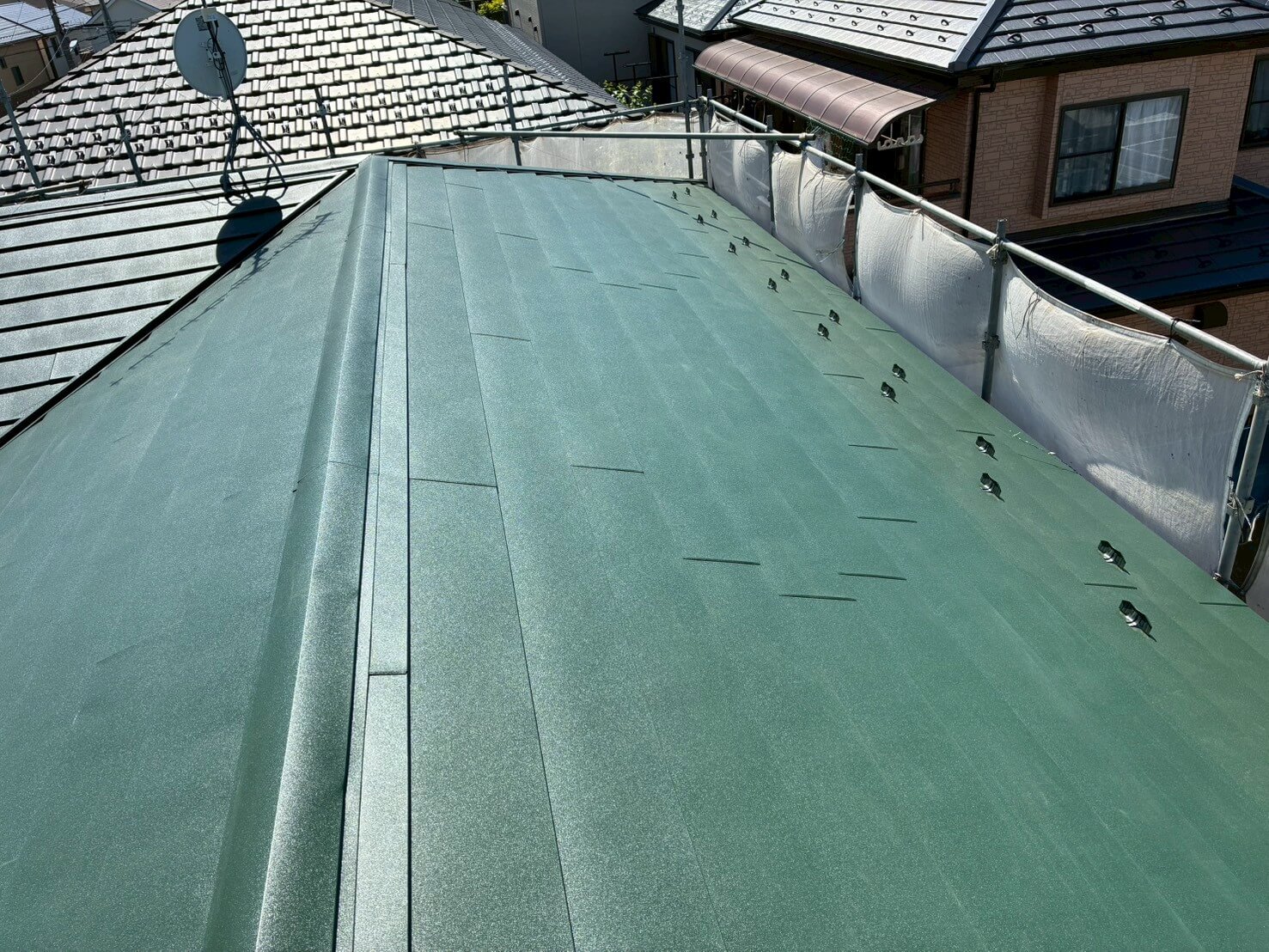

屋根材は防水シートと同様に、基本的には軒先から棟へ向かって施工します。下側の屋根材に上側の屋根材を重ねることで、雨水が自然に軒先方向へ流れやすい納まりにします。

軒先から順に屋根材を固定します

まず軒先部分に専用の板金部材を取りつけ、その上から屋根材を施工します。軒先は雨水が屋根から排水される出口であるため、屋根材の先端や防水シートの納まりを確認しながら進めます。

屋根材は製品ごとに定められた施工方法に従い、適切な位置へ固定します。固定方法や必要な重なり寸法は屋根材によって異なるため、施工仕様を守ることが耐風性や防水性の確保につながります。

ケラバ・谷部・壁際の納まりを調整します

屋根の側面にあたるケラバ、雨水が集まる谷部、外壁と接する壁際は、平らな屋根面よりも複雑な加工と板金処理が必要です。屋根材を必要な寸法に加工し、専用の板金部材と組み合わせながら施工します。

これらの部分では、見た目を整えるだけでなく、雨水を屋根の外側へ導くことが重要です。屋根カバー工法では、屋根材の施工と板金処理を別々に考えず、雨水の流れを連続させるように納めます。

【工程4】役物の取りつけ

屋根材の施工が完了したら、最後に棟板金や雨押え板金などの役物を取りつけます。役物は屋根の接合部や端部を保護し、屋根材だけでは覆いきれない部分からの雨水の侵入を抑えるための重要な部材です。

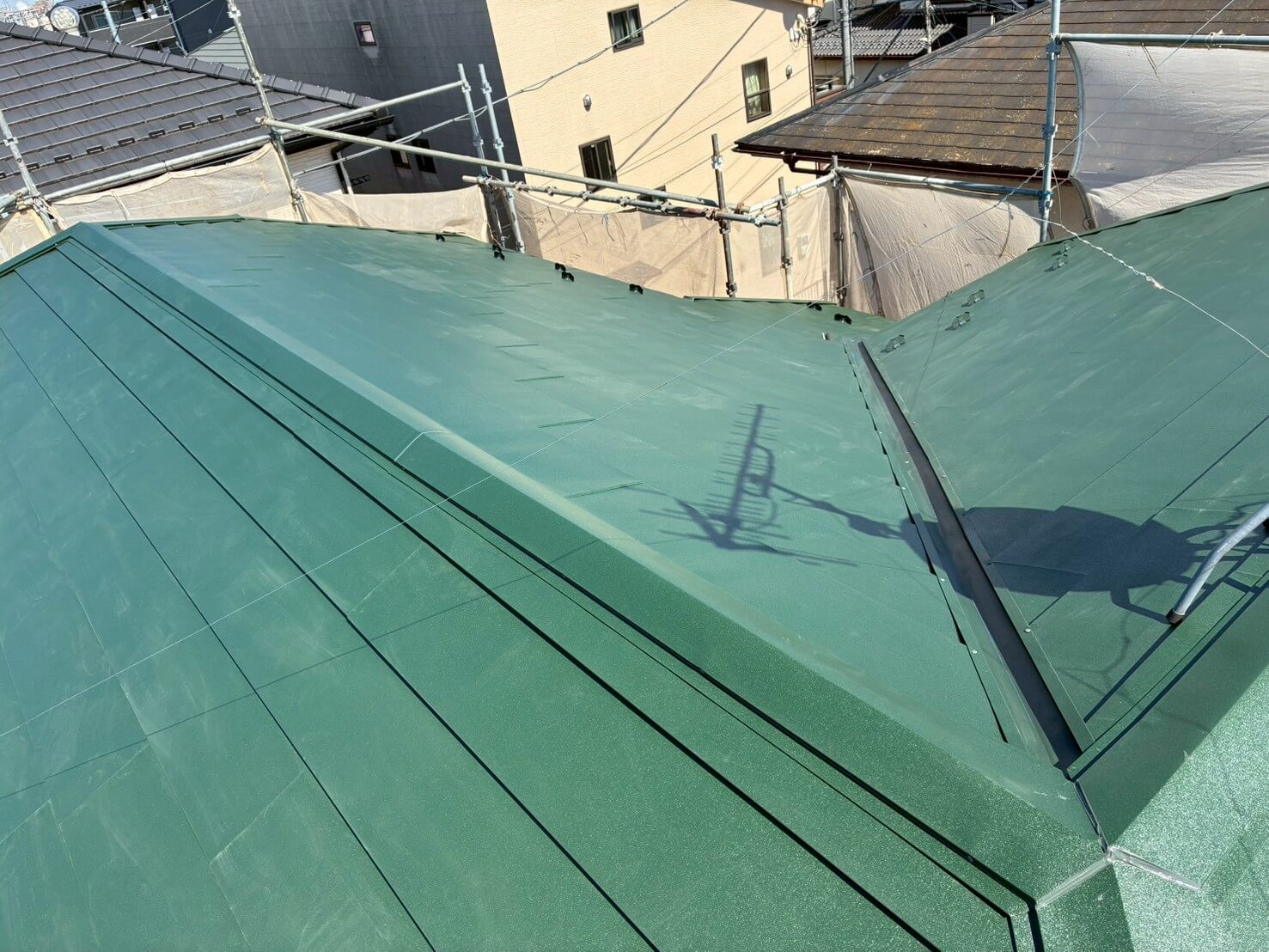

特に棟部分は風の影響を受けやすいため、下地の状態を確認したうえで、板金を適切に固定します。施工後に屋根全体を見渡した際にすっきり見えることも大切ですが、見た目以上に、雨仕舞いと耐風性を意識した施工が求められます。

棟板金を新しい下地へ固定します

棟部には新しい棟下地を設置し、その上から棟板金を取りつけます。棟板金の継ぎ目や端部は、雨水が入り込みにくい向きと位置を確認しながら納めます。

固定には、施工箇所や下地の状態に応じたビスなどを使用します。既存の釘穴をそのまま利用するのではなく、新しい下地に確実に固定することで、風による浮きやばたつきが起こりにくい状態に仕上げます。

雨押え板金・端部板金を仕上げます

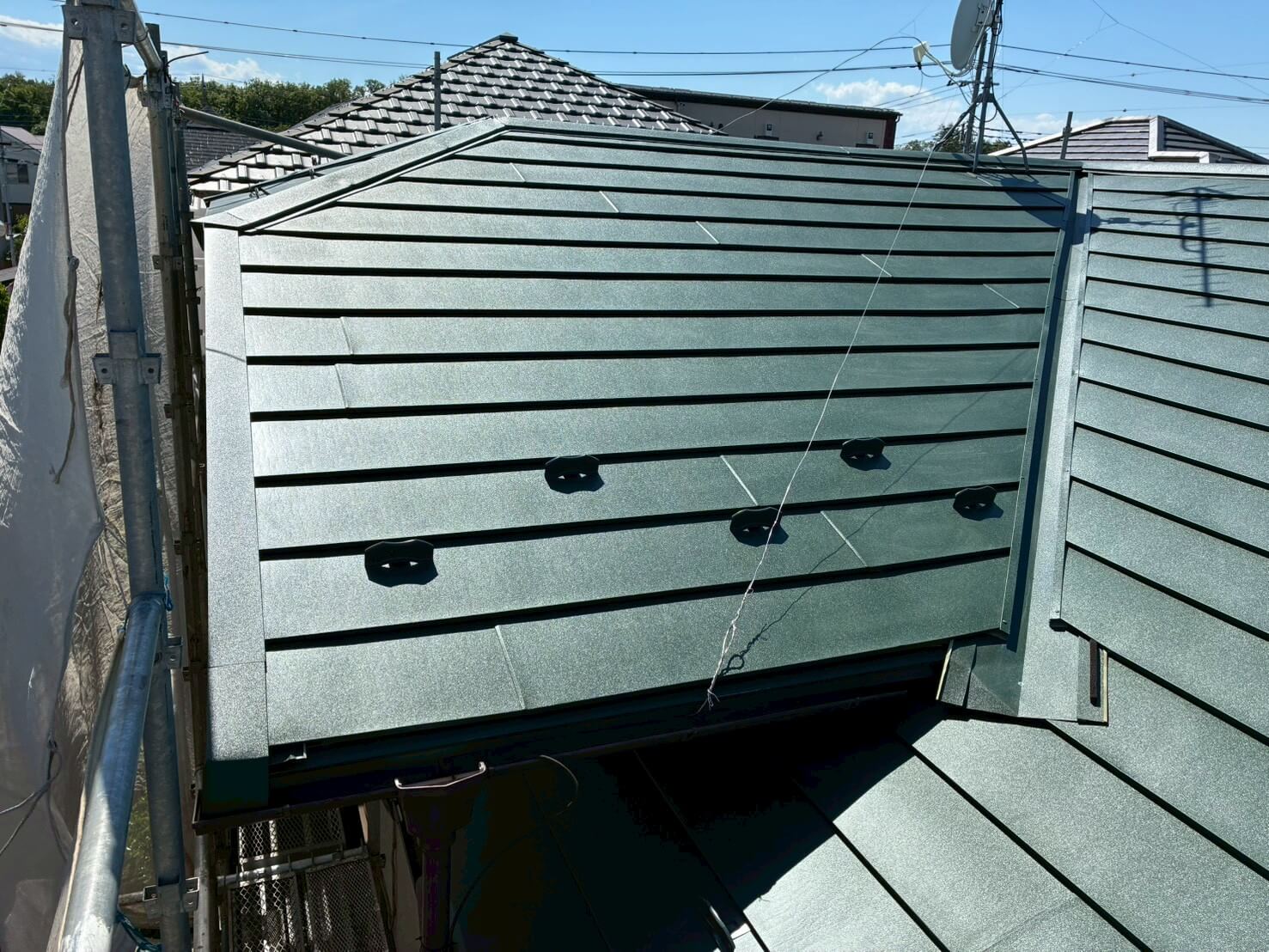

壁際には雨押え板金を取りつけ、屋根と外壁の取り合いを保護します。また、ケラバや軒先などの端部にも必要な板金を施工し、屋根材の端面を保護するとともに、雨水を適切に排水方向へ導きます。

すべての役物を取りつけた後は、板金の浮き、固定不足、屋根材とのすき間、雨水の流れを妨げる箇所がないかを確認します。防水シート・屋根材・板金役物が連続して機能するように仕上げることで、屋根カバー工法の防水性能を支えます。

担当者のコメント

今回は、さいたま市にお住まいのお客様から「雨が降ると天井に雨染みが出るため、屋根をしっかり直したい」とご相談をいただいた施工事例です。現地調査では、既存のスレート屋根に経年による色あせ、ひび割れ、棟板金まわりの傷みが見られ、防水性能の低下が懸念される状態でした。

雨漏りは屋根材の割れだけでなく、防水シートの劣化、板金のすき間、谷部や壁際の納まりなど、複数の要因が重なって発生することがあります。そのため、表面上の屋根材だけを補修するのではなく、屋根全体の状態と下地の健全性を確認したうえで、工事方法を判断することが重要です。

今回カバー工法をご提案した理由

調査の結果、既存屋根の全面撤去を前提とする葺き替えではなく、既存スレート屋根を活かして新しい屋根材を重ねるカバー工法をご提案しました。カバー工法は、既存屋根を撤去する範囲を抑えながら、防水シートと新しい屋根材を施工できるため、屋根リフォームの選択肢の一つになります。

カバー工法で重要なのは、既存屋根の上から屋根材を重ねること自体ではなく、施工前に下地や雨漏りの原因を確認し、必要な補修を行ったうえで防水層をつくることです。下地の腐食や著しいたわみが確認された場合は、カバー工法ではなく葺き替えが適しているケースもあります。

確認項目 今回の対応方針
既存屋根材 既存のスレート屋根を下地として活用し、新しい屋根材を重ねて施工
雨漏り対策 雨水の侵入経路を確認し、防水シートと板金部の納まりを重視して施工
屋根下地 施工前に傷みや固定状態を確認し、必要に応じて補修を実施
棟・役物 既存の役物を取り外し、新しい屋根材に合わせて取り付け

防水シートと板金工事を重視した屋根修理

屋根カバー工法では、新しい屋根材の下に施工する防水シートが、建物内部への雨水侵入を抑える重要な役割を担います。屋根材は雨を受け流す一次防水、防水シートは万が一屋根材の下へ入った雨水に備える二次防水として機能します。

また、棟板金、ケラバ、雨押えなどの役物は、屋根面と屋根面の取り合い、外壁との接点、屋根の端部を保護するために欠かせない部材です。雨漏りの再発を防ぐためには、屋根材本体だけでなく、こうした板金部分まで含めて適切に施工する必要があります。

施工後に確認しておきたいポイント

屋根工事は完成後に防水シートなどが見えなくなるため、施工内容が分かる写真を残しておくと安心です。とくに、役物の撤去後、防水シート施工後、屋根材施工中、棟板金取り付け後の記録があると、工事内容を確認しやすくなります。

  • 既存屋根の状態を確認した写真
  • 防水シートの重なりや施工範囲が分かる写真
  • 谷部、壁際、棟まわりなど雨水が集まりやすい箇所の施工写真
  • 新しい屋根材と棟板金の施工完了写真

雨漏りがある屋根は早めの現地調査がおすすめです

雨漏りは、室内に水が落ちてから初めて気付くとは限りません。天井や壁紙の変色、屋根裏の湿気、カビ臭、強風や雨の後に聞こえる雨音なども、屋根や外壁から雨水が入り込んでいるサインになる場合があります。

ただし、雨漏りの原因は屋根だけとは限らず、外壁、ベランダ、サッシまわり、雨樋などにあることもあります。原因を特定せずに部分的な補修だけを行うと、十分な改善につながらない可能性があるため、屋根の状態と周辺部をあわせて調査することが大切です。

屋根カバー工法が適しているかどうかは、築年数だけでは判断できません。屋根材・防水シート・野地板・雨漏りの有無を確認し、住まいの状態に合った工事を選ぶことが長期的な安心につながります。

今回のようにスレート屋根の劣化や雨漏りが気になる場合は、屋根材の表面だけでなく、下地、防水シート、棟板金、雨仕舞いまで含めた点検をおすすめします。適切な診断をもとにカバー工法や葺き替え、部分補修などを比較し、納得できる屋根リフォームをご検討ください。
